Выполнение рабочих планов летом – задел на безаварийную зиму.
Ежегодно летом в теплоснабжающих организациях самый разгар работ по подготовке объектов к предстоящему отопительному сезону. По состоянию на 15 июля работниками КУПП «Брестское котельное хозяйство»:
- заменены 14 участков тепловых сетей, общей протяженностью 7,5 километров на предварительно-изолированные;
- в работе находятся 6 участков тепловых сетей, протяженностью более 2 километров. Из них участки к жилым домам по ул. Пригородной, 6, Краснознаменной, 9/1 и 9/2 и Луцкой, 37 находятся на стадии завершения, а работа на 3 участках (к зданиям гортопа по ул. Инженерной, 15, средней школы №4 по ул. Волынской, 26 и к жилым домам по ул. Кирова, 13 и 16) – на начальной стадии;
- в 10 котельных предприятия уже проведены профилактические ремонты оборудования;

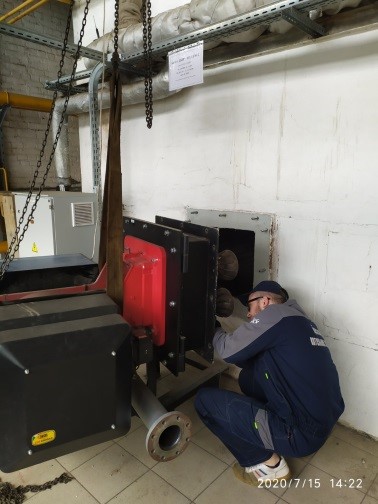

- в ЦТП 3-3 по ул. Луцкой, 46А-1 завершена дополнительная установка пластинчатого теплообменника, что позволит повысить качество горячего водоснабжения для части потребителей, расположенных в районе, ограниченном улицами Луцкая, Волгоградская и Октябрьской Революции;
- в 10 ЦТП в центральной и восточной части города ведется модернизация систем автоматизации и диспетчеризации;
- испытано на гидравлическую плотность и механическую прочность 83 км тепловых сетей;
- заготовлено 2968 плотных м3 топливных дров, 2437 плотных м3 топливной щепы и 684 тут древесных отходов и 124 тонны торфобрикета;

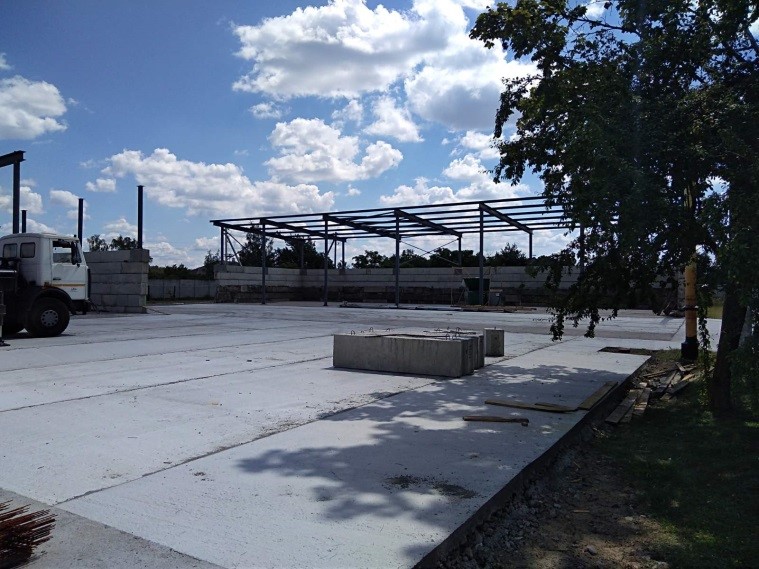

- на территории самой крупной твердотопливной котельной предприятия по ул. Катин Бор завершается строительство трех навесов для хранения местных видов топлива с общим рабочим объемом 2780 насыпных м3.
